    【概要描述】

    史上最全丨光伏預制樁施工工藝流程,快收藏

    【概要描述】

    • 分類:新聞動態
    • 作者:
    • 來源:
    • 發布時間:2024-06-08
    • 訪問量:0
    詳情
    光伏是株向陽之花,哪里的太陽熱辣滾燙、荒無人煙,哪里就是它的家;哪里天地遼闊、赤野千里,它就出現在哪里。最近好多老鐵想入行,不僅不懂設備,更需要惡補的是光伏施工工藝以及流程。巨翔機械擁有近20年工程機械智造經驗,合作了數千位樁機老板和甲方,經驗豐富,現以浙江某工地為例,整理了一套行業最全預制樁施工工藝流程,免費分享,讓大家少走彎路。

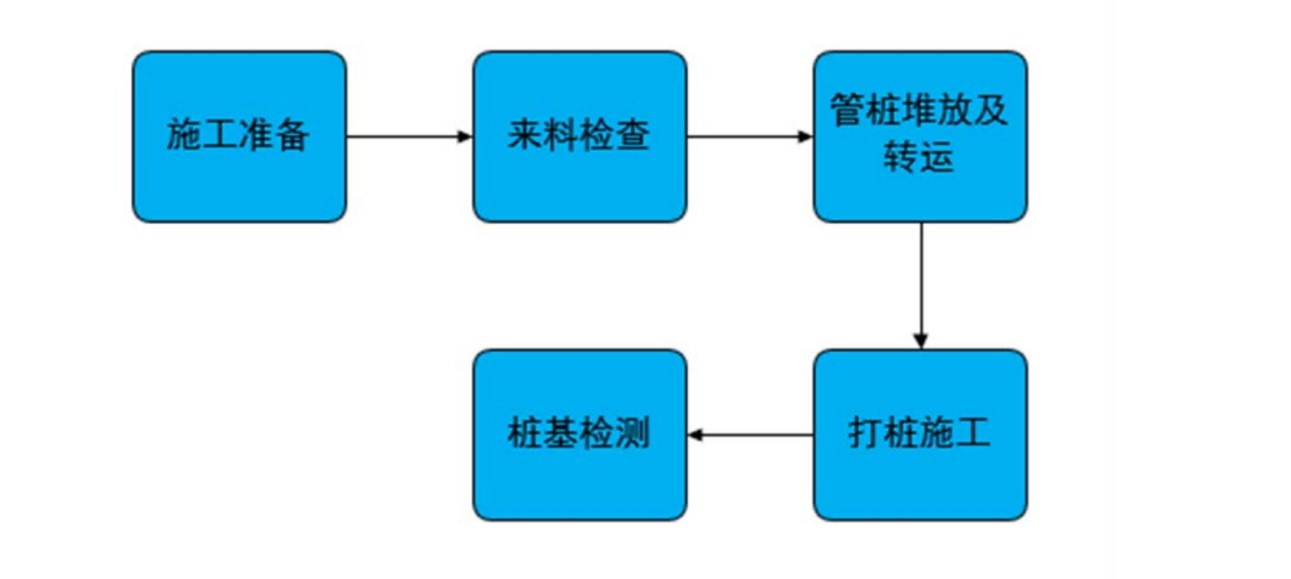

    一、施工流程:

    二、管樁施工
    1.施工準備
    (1)來料檢查:PHC混凝土管樁進場后應與監理、供應商、施工單位四方一起對進入施工現場的PHC樁進行檢查驗收。 PHC樁主要檢查樁的外觀尺寸及管樁的產品證明書。PHC樁的外觀尺寸允許誤差根據《先張法預應力混凝土管樁》(GB13476-2009)的規定進行驗收,應符合下列要求:
    (2)施工機械及人員到位,做好管樁施工技術交底 。

    2.管樁堆放、擺放及拖運
    (1)堆樁場地應平整、堅實,防止產生不均勻沉降,樁堆存時,必須要有可靠的防滾、防滑措施;
    (2)采用吊車裝卸,汽車運輸,由于每節管樁長≤15m采用兩端勾吊吊運。
    (3)樁堆放底層應在距兩端0.207L吊點位置放好墊枕(如圖B所示),墊枕支撐點應在同一平面上,現場堆放時場地應堅實、平整、管樁還應采用木楔防滾、防滑。
    (4)管樁堆放區應做好標識牌,標識牌上應標明該批管樁的長度,應用區域等區別信息。不允許多種長度的管樁集中堆放。管樁應按不同規格、長度及施工流程順序分別堆放,場地條件許可時,宜單層堆放;疊層堆放及運輸過程堆碼時直徑為300~400mm的管樁不宜超過2層。
    (5)裝卸時應輕起輕放,嚴禁拋擲,碰撞、滾落,吊運過程應保持平穩,避免劇烈振動,防止樁身裂損;
    (6)樁在起吊時應使每個吊點同時升起,每個吊點受力均勻;
    (7)當使用拖拉取樁時管樁疊層堆放不應超過兩層,樁的拖地端應用廢輪胎等彈性材料進行保護;

    3.打樁施工

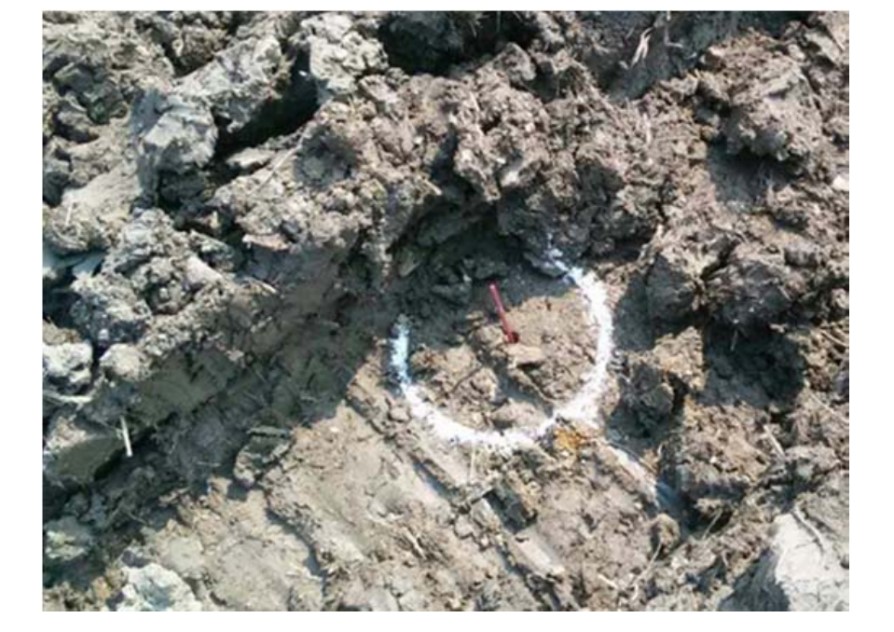

    (1)測量定位:根據控制點資料明確現場控制點具體位置,施放軸線和樁位,每個樁點插短鋼筋(筷子),并做成管樁等徑模具,白灰沿模具撒放。到樁機就位后再進行復測。定位、放線測量成果資料用書面形式報監理和甲方復核檢查,軸線偏差不大于1cm,樁位偏差小于2cm,確認后方可開始施工。
    (2)喂樁:機械手段將挖機打樁機夾嘴兒套牢管樁樁頭,再用樁基自帶鐵鏈捆綁樁身,緩緩將管樁吊起,送至定位樁點,固定樁位;
    (3)打樁:固定樁位后緩緩將樁垂直壓入土中,下壓約60cm時再次用兩臺經緯儀、角度尺進行雙向控制調樁測樁身垂直度,在整個打樁樁過程中,要使壓桿、樁帽、樁身盡量保持在同一軸線上,偏差及時糾正,必要時拔出重新打樁,樁的垂直度必須不大于0.5%,將要到標高時應減小振動頻率,進行微調,直至達到標高;
    (4)對于土質原因樁打不下去,用同直徑的盈孔機盈至入土深度的三分之二,然后再用打樁機進行打樁作業。
    (5)檢查調樁:打樁完成后檢查東西向和南北向樁位偏差,偏差大于3L/1000規范要求時進行調整;
    (6)檢查樁頭有打壞或打爛的及時更換;樁身存在縱向及環向裂紋的進行標記,根據裂紋情況確定整改方案;

    4.樁基檢測
    (1)根據圖紙、設計文件等要求,試樁完成后應請第三方檢測單位對管樁的豎向抗壓靜載、水平承載力靜載、樁身完整性等進行檢測,具體檢測項目及檢測位置以圖紙中標出的為準。
    (2)單樁豎向抗壓靜載試驗:應根據設計要求的管樁豎向承載力特征值確定最大試驗荷載,最大試驗荷載為單樁豎向承載力特征值的2倍,根據最大豎向沉降值和卸載后的回彈值確定極限承載力。(例如承載力特征值為135KN,則分級加載到最大試驗荷載為270KN)。試驗達不到設計要求的拔除重新打樁。
    (3)單樁水平承載力試驗:應根據設計要求的管樁水平承載力特征值確定最大試驗荷載,最大試驗荷載為單樁水平承載力特征值的2倍,根據樁頭最大位移及卸載后的樁頂回彈量確定樁的極限承載力。(例如水平承載力特征值為15KN,則分級加載到最大試驗荷載為30KN)。試驗達不到設計要求的拔除重新打樁。

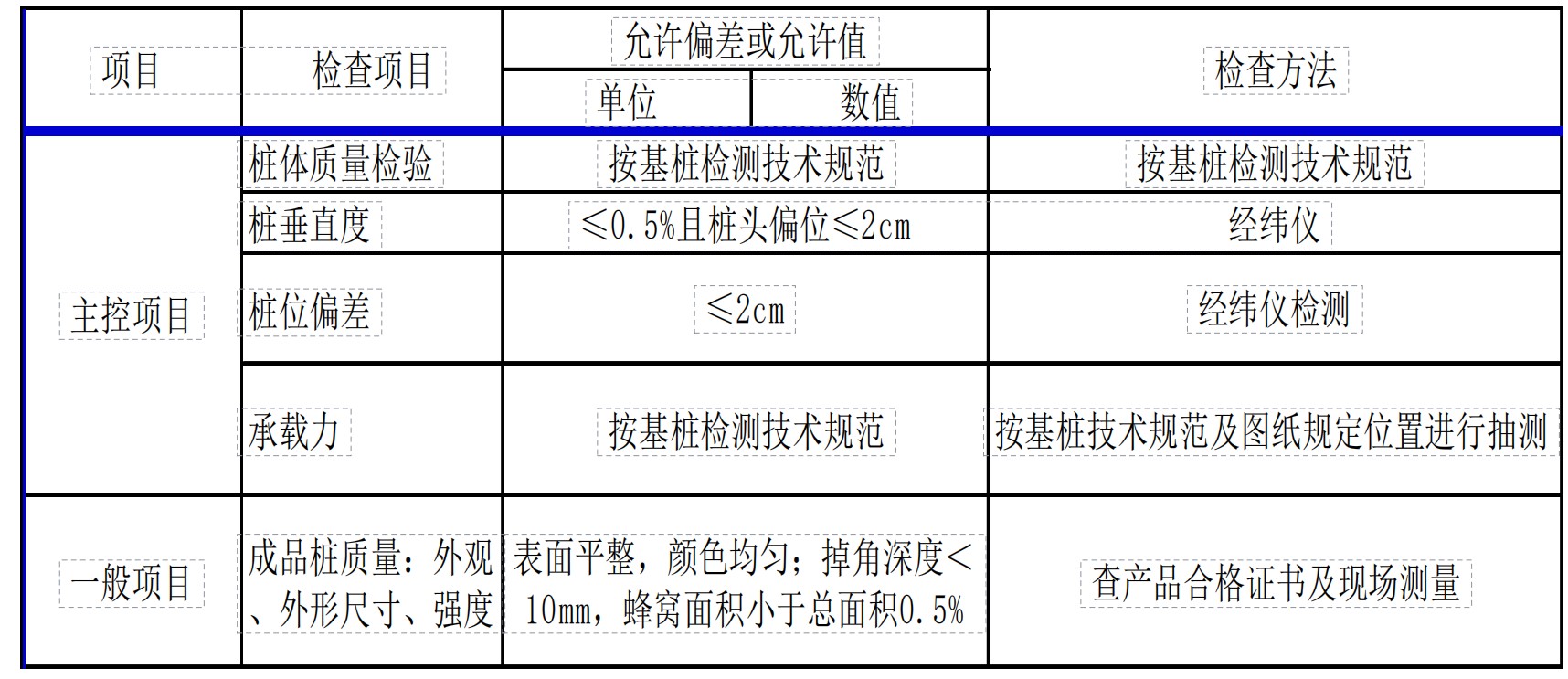

    三、質量標準

    四、注意事項
    1.注意不同支架形式對管樁基礎垂直度、標高的圖紙及設計的精度要求,滿足后續支架安裝條件。
    2.打樁過程中出現的環向及縱向裂紋,根據裂紋寬度大小、長度等因素,及時通知項目部到現場查看,確定解決方案。
    3.立柱焊接完成后及時對管樁樁頭進行防腐處理,先除去樁頭紅繡,后兩底一面進行防腐。
     以上就是光伏預制樁施工工藝流程啦!希望對即將入行的老鐵們有所幫助,愿天下再無難做的工程!
    (僅供參考,具體情況根據各工地施工情況因工而異)

    煙臺巨翔建筑機械有限公司,是中國最大的挖掘機屬具設計制造企業之一。巨翔機械具有16年的打樁機制造經驗,50余名研發工程師,年出廠打樁設備2000余臺套,常年與國內一線主機廠三一、徐工、柳工等保持密切合作。巨翔機械生產的打樁設備制作工藝精良,技術精湛,產品惠及18個國家,暢銷全球,獲得一致好評。巨翔擁有為客戶提供系統化、成套化工程裝備、解決方案的卓越能力,是可信賴的工程裝備解決方案服務商,歡迎有需求的老鐵咨詢合作。
